大渡河金川电站首台机组肘管混凝土浇筑

发布时间:2024-02-20

2月4日,国家能源集团大渡河金川水电站地下厂房4号机组肘管外包混凝土浇筑完成,标志着该电站实现了首台机组肘管混凝土浇筑重大节点目标,为该电站首台机组按期投产发电打下了坚实基础。

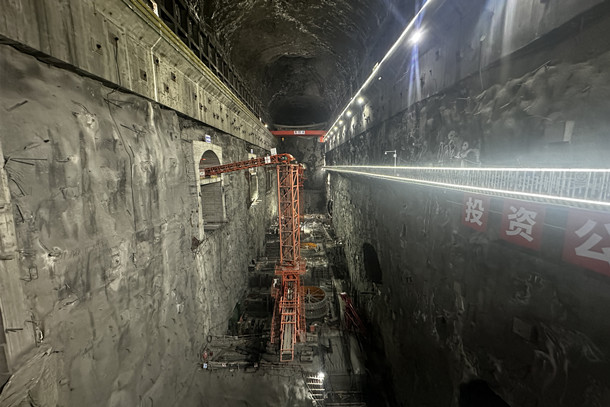

图为金川水电站首台机组施工现场

金川水电站位于四川省阿坝藏族羌族自治州金川县、马尔康市境内,是大渡河干流规划的第6个梯级电站,四川省重点能源项目,总装机容量860兆瓦,安装4台215兆瓦混流式水轮发电机组。电站地下厂房位于大渡河左岸山体中,地下厂房四台机组设计混凝土总量约4.4万立方米,其中单台机组肘管混凝土5930立方米。
